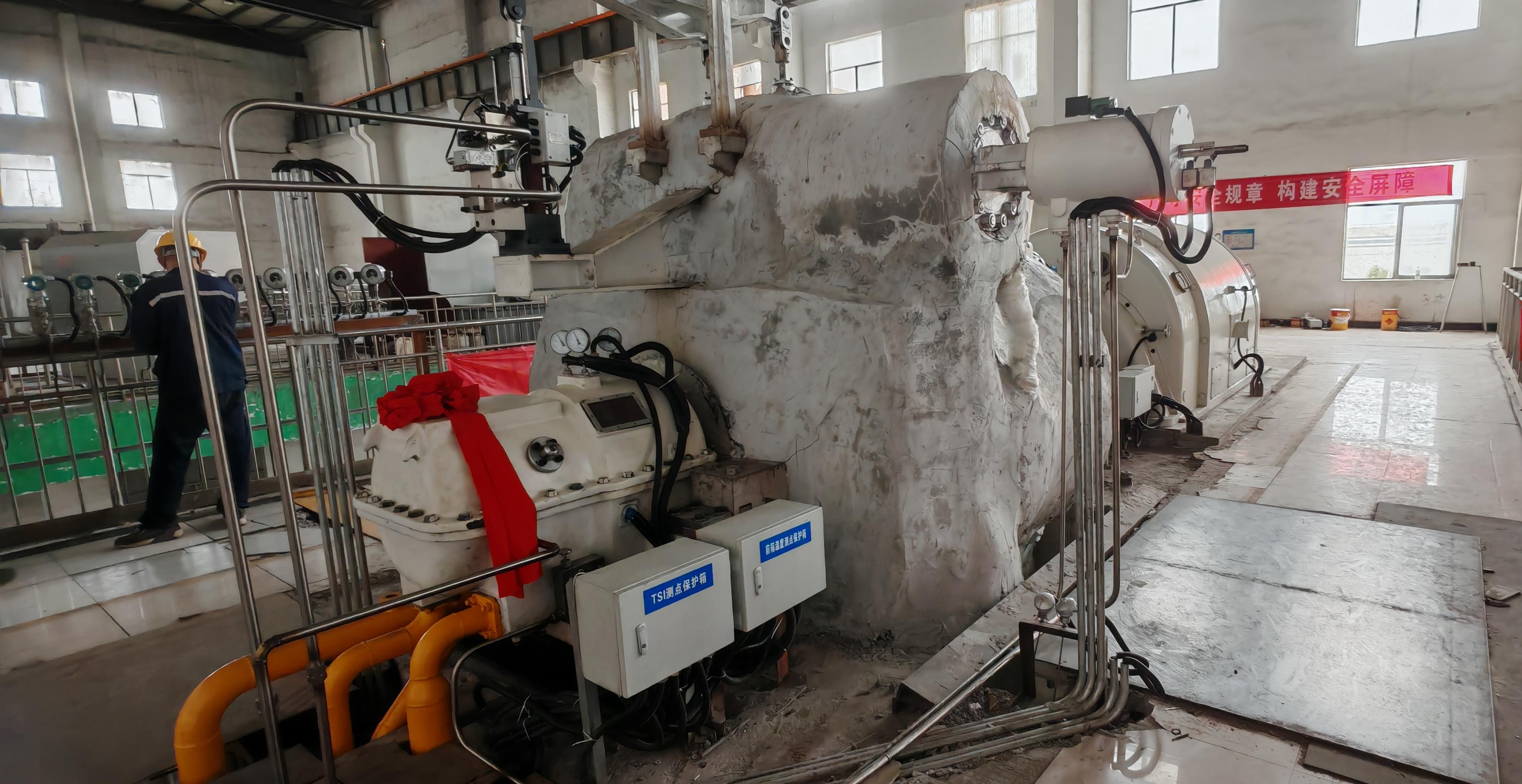

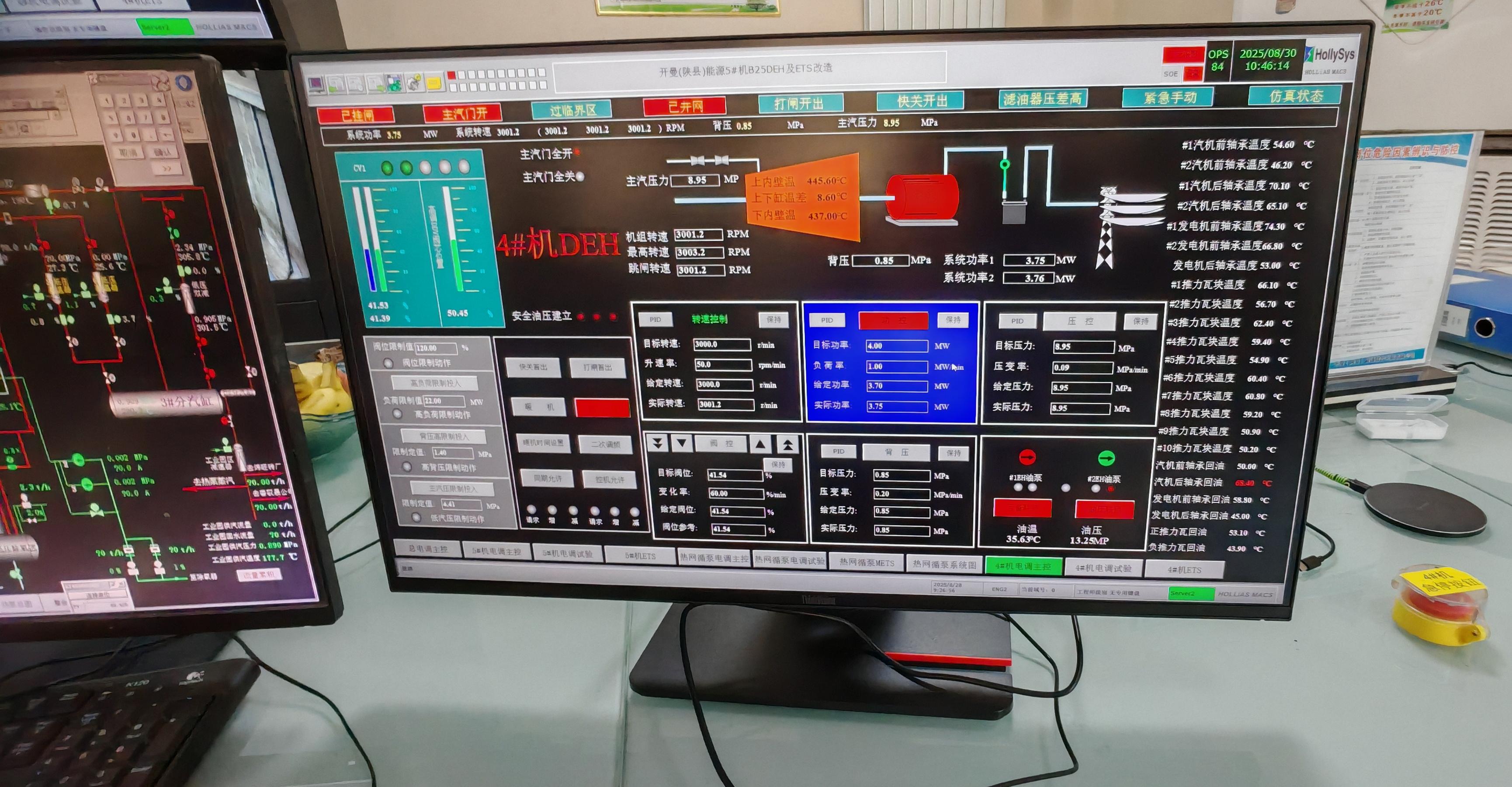

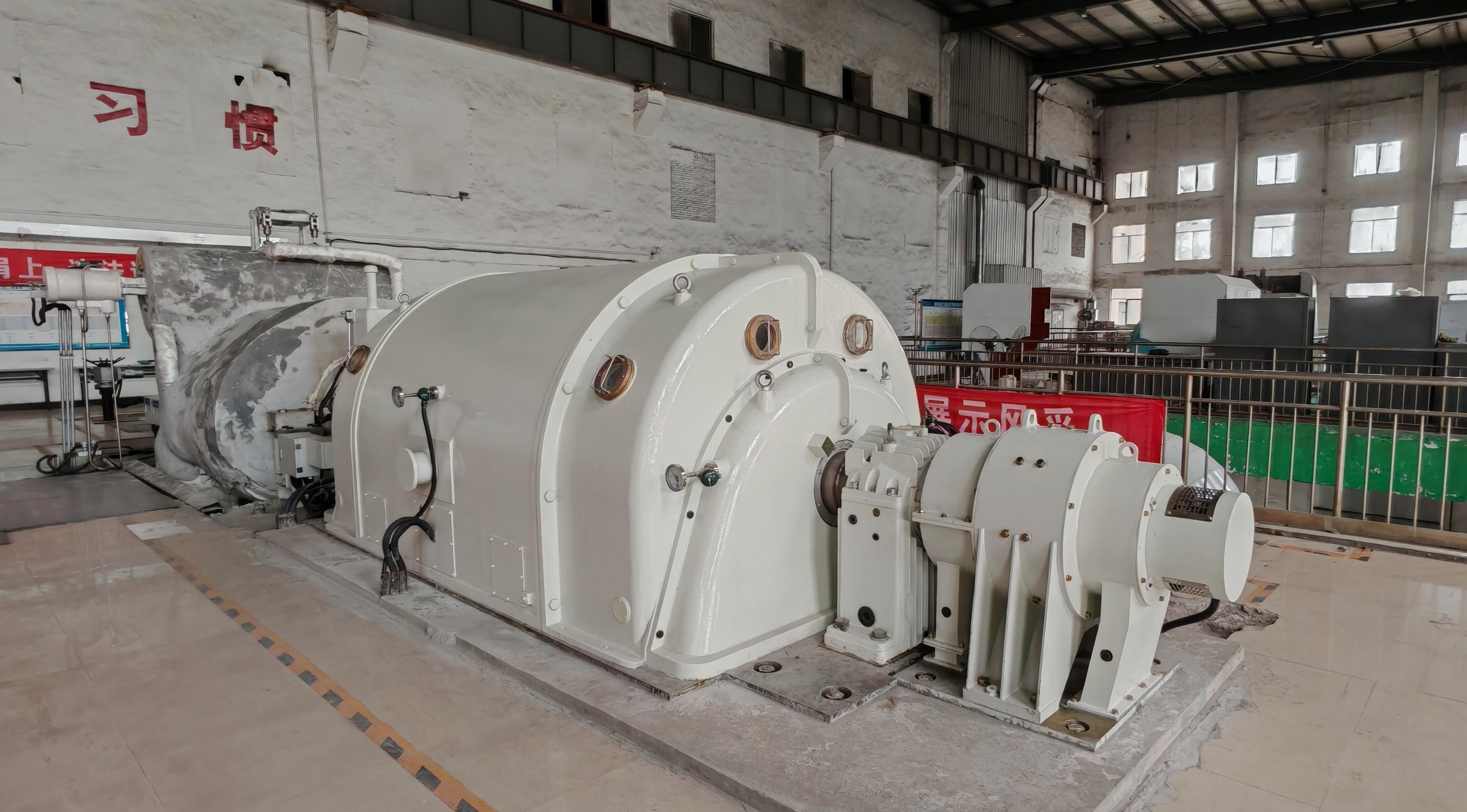

2025年8月29日下午18時,我公司供貨總包服務項目一一三門峽鋁業20MW余壓利用節能技改項目,高效背壓汽輪發電機組一次性沖轉成功,順利并網產電,各項技術參數指標正常,運行安全穩定高效,在此表示熱烈祝賀。
本項目生產儲備期165天,安裝調試期40天,在兄弟單位、合作伙伴、現場管技人員的通力協作下,我公司保質保量完成生產與安裝調試工作,得到用能單位的一致好評,在此對協作各方致以誠摯的感謝!
本項目的順利運行,成功產電,代表我公司又樹立一項標桿業績,更以實際行動詮釋公司信譽至上,雙贏共享的“譽特雙”精神。
歡迎廣大潛在用能單位實地參觀考察,交流指導,合作共贏!
